中華龍都網訊(周口報業全媒體記者 牛思光)“3月20日至5月30日,大廣高速周口東收費站實施交通管制,禁止一切車輛上下道路?!边@條交通管制的消息引起市民關注,究竟周口東收費站進行什么樣的改造,目前進展怎么樣?昨日,記者對大廣高速周口東收費站和商周高速周口北收費站擴建工程進行了解。

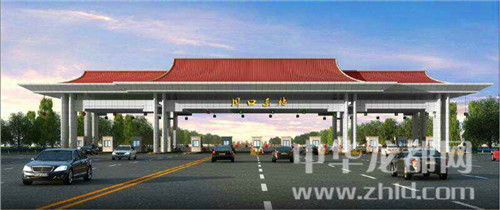

據了解,大廣高速周口東收費站改擴建工程位于大廣高速周口東互通立交匝道,在原收費站位置雙側加寬改造,增設3個入口車道、5個出口車道,擴建后共15個收費車道。同時,新建15車道寬收費站大棚1處,增設停車區2處,以及進行綠化景觀改造,配套建設管理養護設施、安全設施等。

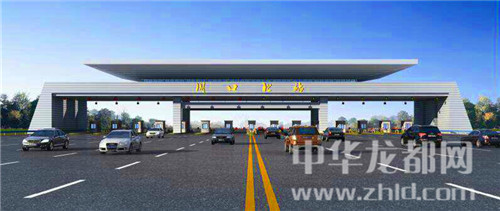

商周高速周口北收費站改擴建工程位于商周高速周口北互通立交匝道上,原周口北收費站拆除移位重建,新位置在原收費站南173米處。改擴建工程完成后,由原來的6個進出車道改為16個收費車道。同時,新建16車道大棚1處,增設停車區2處,以及綠化景觀、配套養護設施、安全設施等。

記者從市交通運輸局高速公路收費站項目管理辦公室了解到,兩個收費站擴建工程項目進展順利。目前大廣高速周口東收費站改擴建工程混合料填筑完成95%,綠化帶填方完成70%,砂礫墊層完成80%,綠化微地形整理完成30%。商周高速周口北收費站改擴建工程換填開挖施工完成90%,磚渣換填完成95%,箱型通道澆筑完成60%,車道大棚基礎開挖完成60%,砂石回填完成50%,綠化帶填方完成50%,微地形整理完成45%,砂礫路基完成85%,水泥穩定碎石完成25%。
